Succès de la mise sous tension de la ligne 500 kV reliant le Laos au Vietnam

Le 23 janvier 2025, à 22h43, la section vietnamienne de la ligne électrique 500 kV Monsoon-Thanh My a été mise sous tension avec succès, selon le Comité de gestion des projets électriques n°2 (relevant du groupe Électricité du Vietnam - EVN).

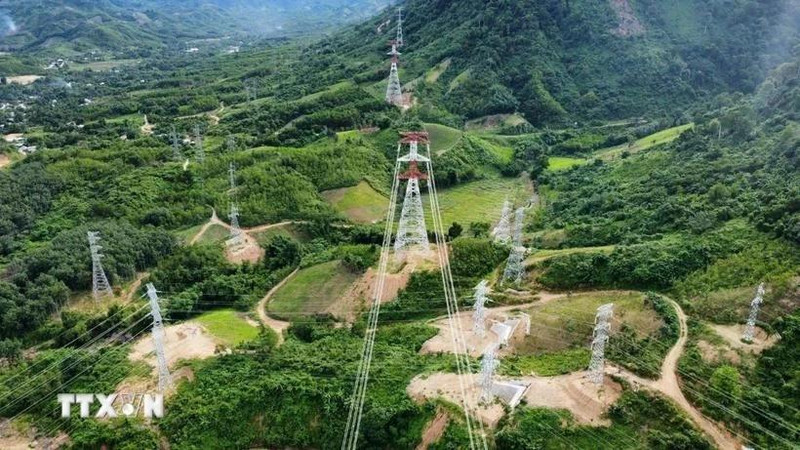

La section vietnamienne de la ligne électrique 500 kV Monsoon-Thanh My. Photo : VNA.
La section vietnamienne de la ligne électrique 500 kV Monsoon-Thanh My. Photo : VNA.

Il s'agit d'une infrastructure essentielle pour importer de l'électricité depuis le parc éolien de Monsoon au Laos, ajoutant ainsi 600 MW de capacité au réseau électrique vietnamien pour la période 2024-2025.

La section vietnamienne de cette ligne s'étend sur 44,71 km, traversant le district de Nam Giang, dans la province centrale de Quang Nam, avec un investissement total de plus de 1 100 milliards de dongs.

Elle relie le parc éolien de Monsoon au poste de transformation 500 kV de Thanh My, également situé dans la province de Quang Nam.

Lancé le 30 septembre 2023, ce projet a surmonté de nombreux obstacles, notamment liés à la reconversion des terres forestières, à la libération de terrains, ainsi qu'à des conditions climatiques défavorables.

La finalisation complète de la ligne est prévue pour début mars 2025.

La ligne 500 kV Monsoon-Thanh My peut transporter une puissance maximale de 2 500 MW, renforçant ainsi la stabilité et la fiabilité du réseau électrique national par l'importation d'énergie renouvelable en provenance du Laos.

Une fois que le parc éolien de Monsoon sera pleinement opérationnel, la ligne recevra 600 MW d'électricité importée, avec une production annuelle estimée à 1,7 milliard de kWh, contribuant significativement à l'approvisionnement énergétique du Vietnam et à son développement durable.

VNA/NDEL
